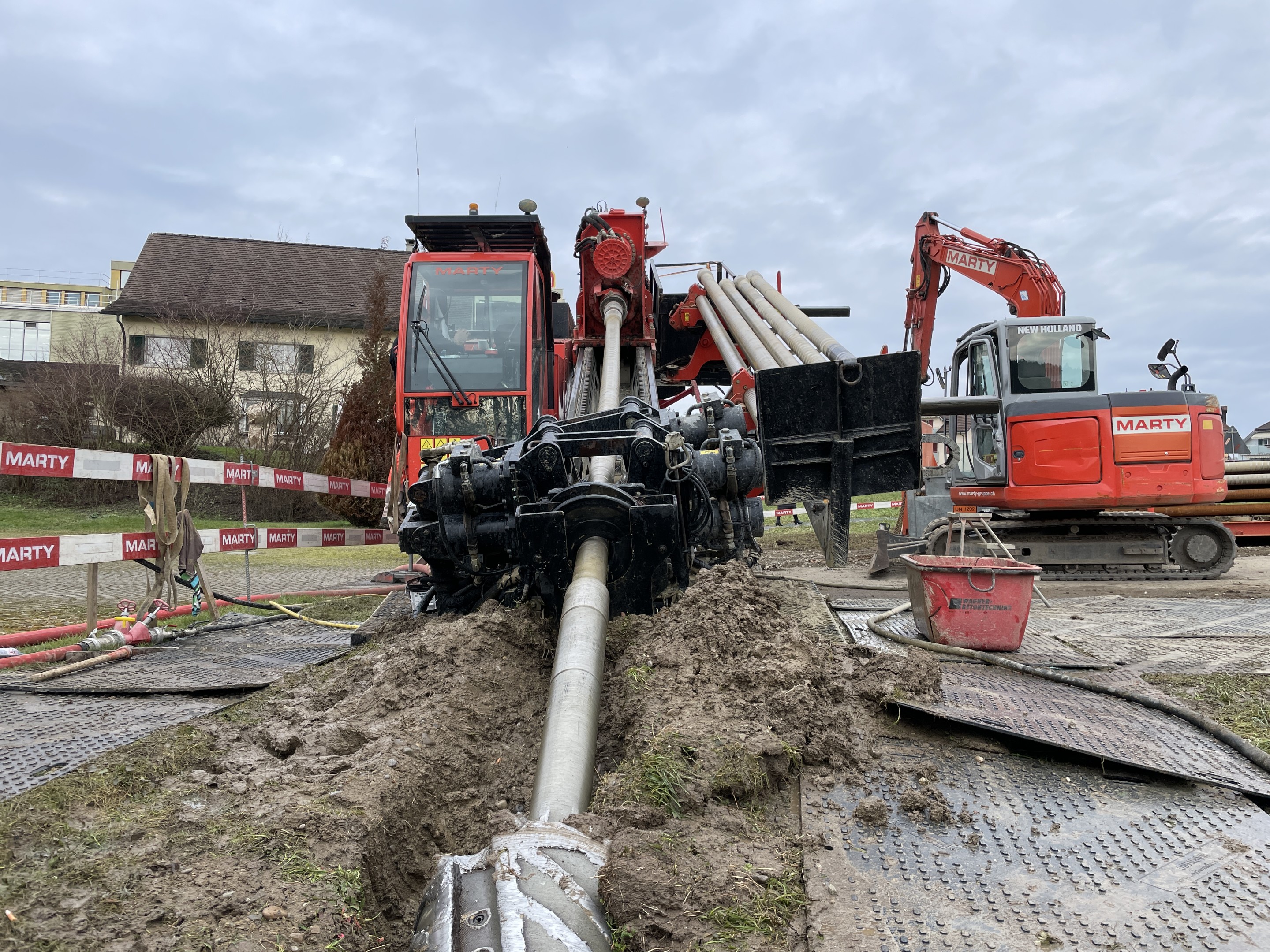

Bischofszell, Querung Sitter - Spülbohrung

EW

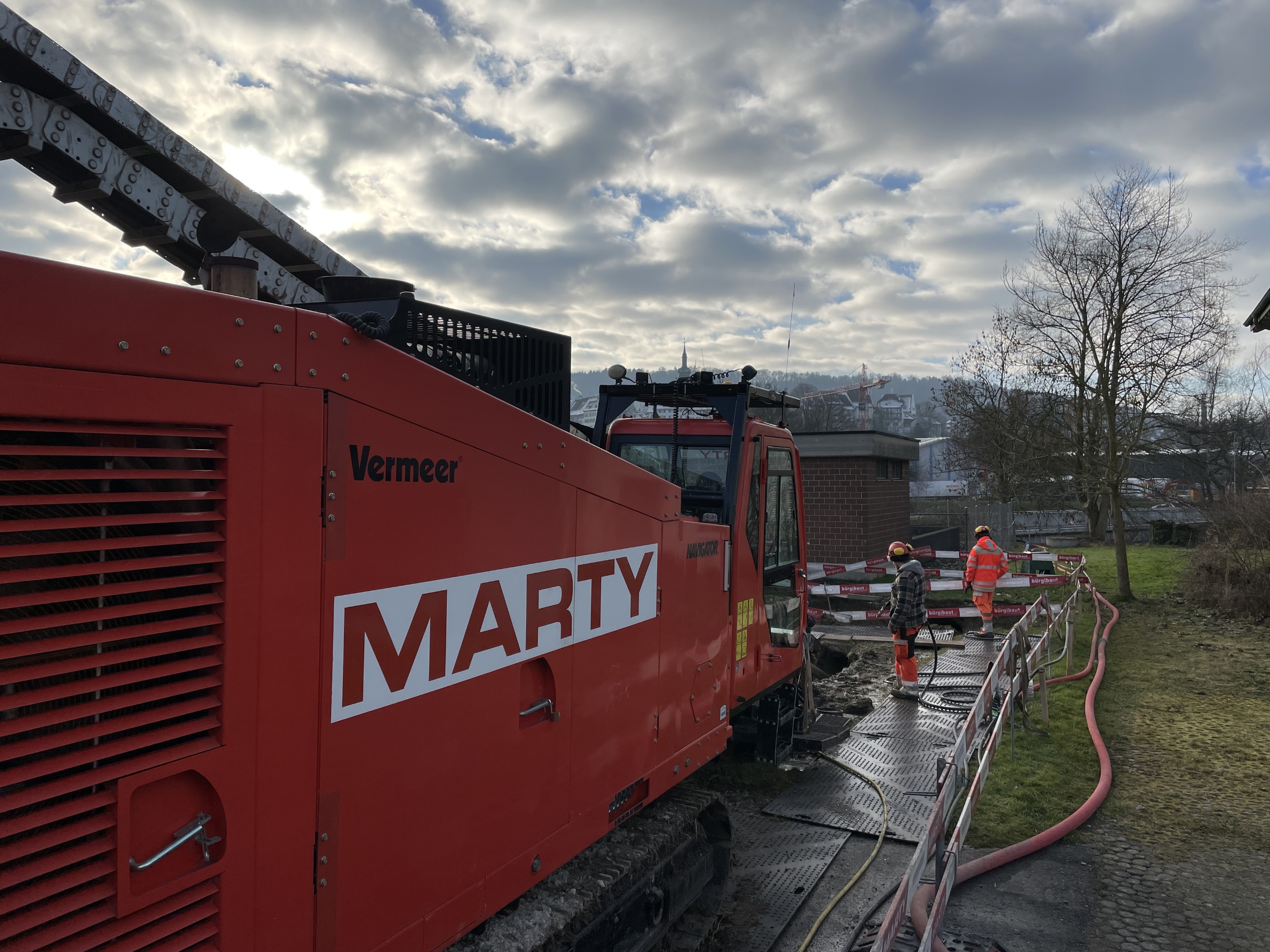

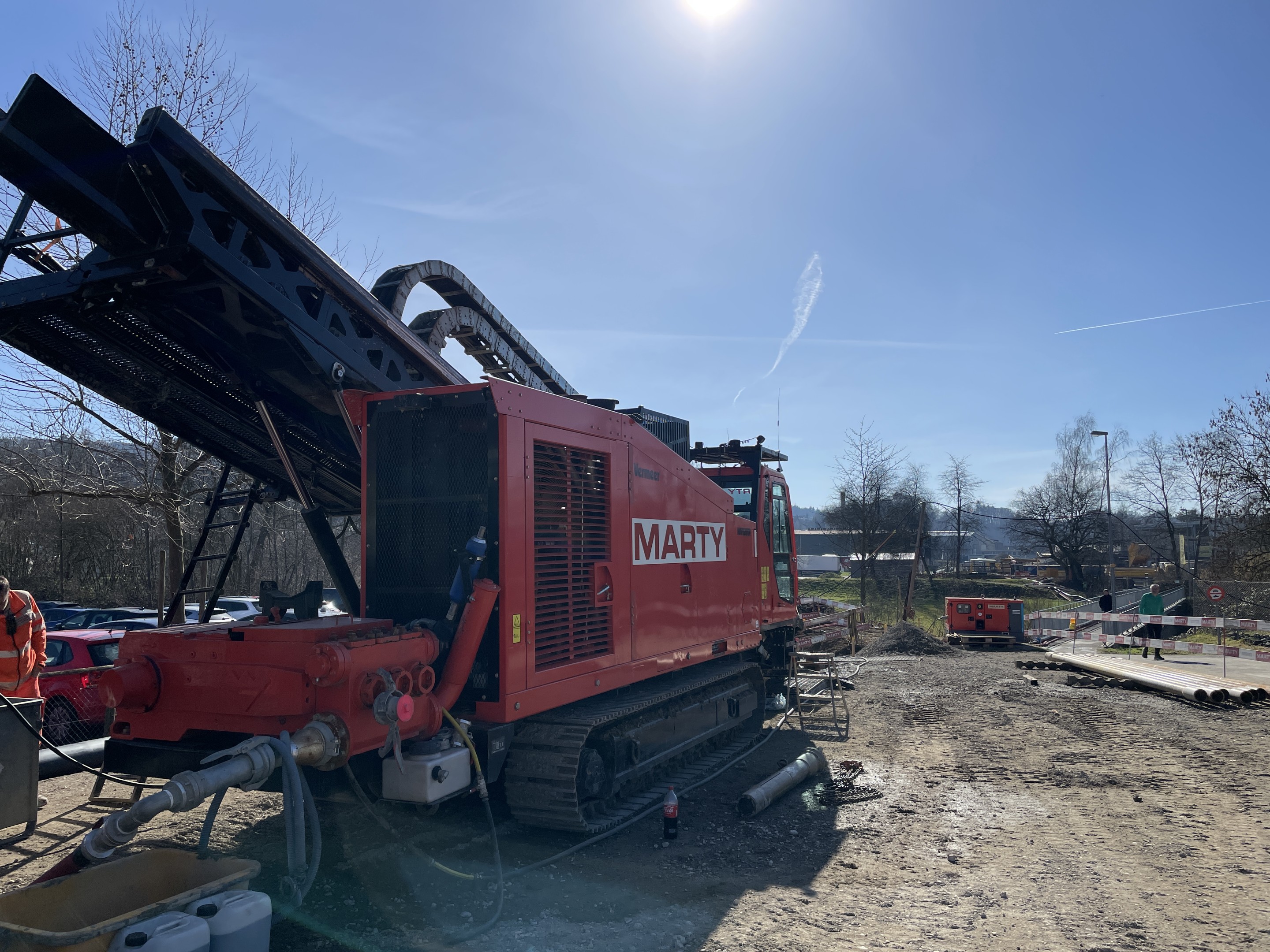

Bohrmaschine
VM D80×100

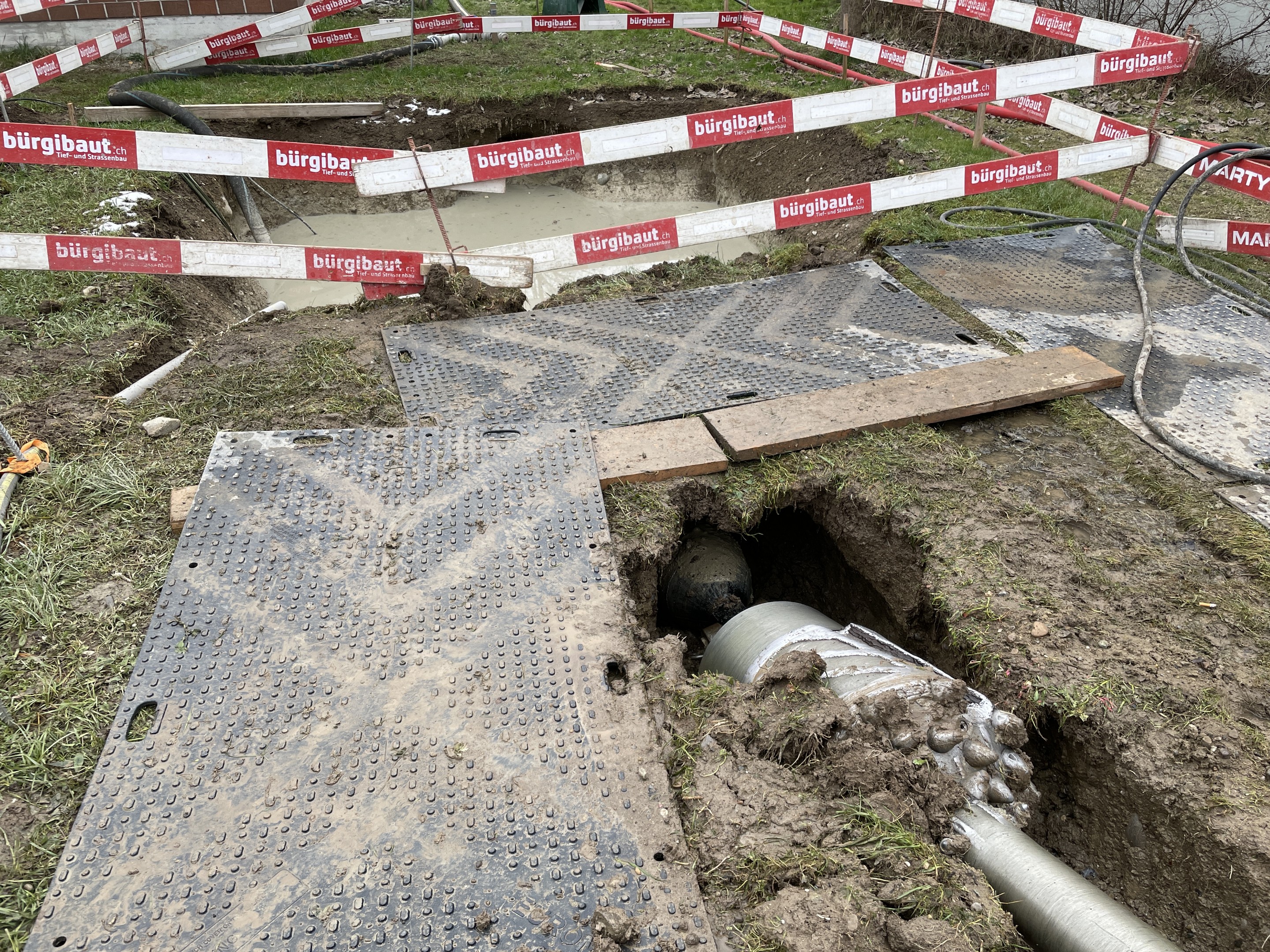

Bohrlänge
117 m
Endaufweitung
500 mm
Unterquerung von
Fluss, Waldstück, Naturschutzzone
Vermessung
OverWalk
Geologie
Kies, weich, hart, Fels, Bohrung im Grundwasser
Gewerk
Strom

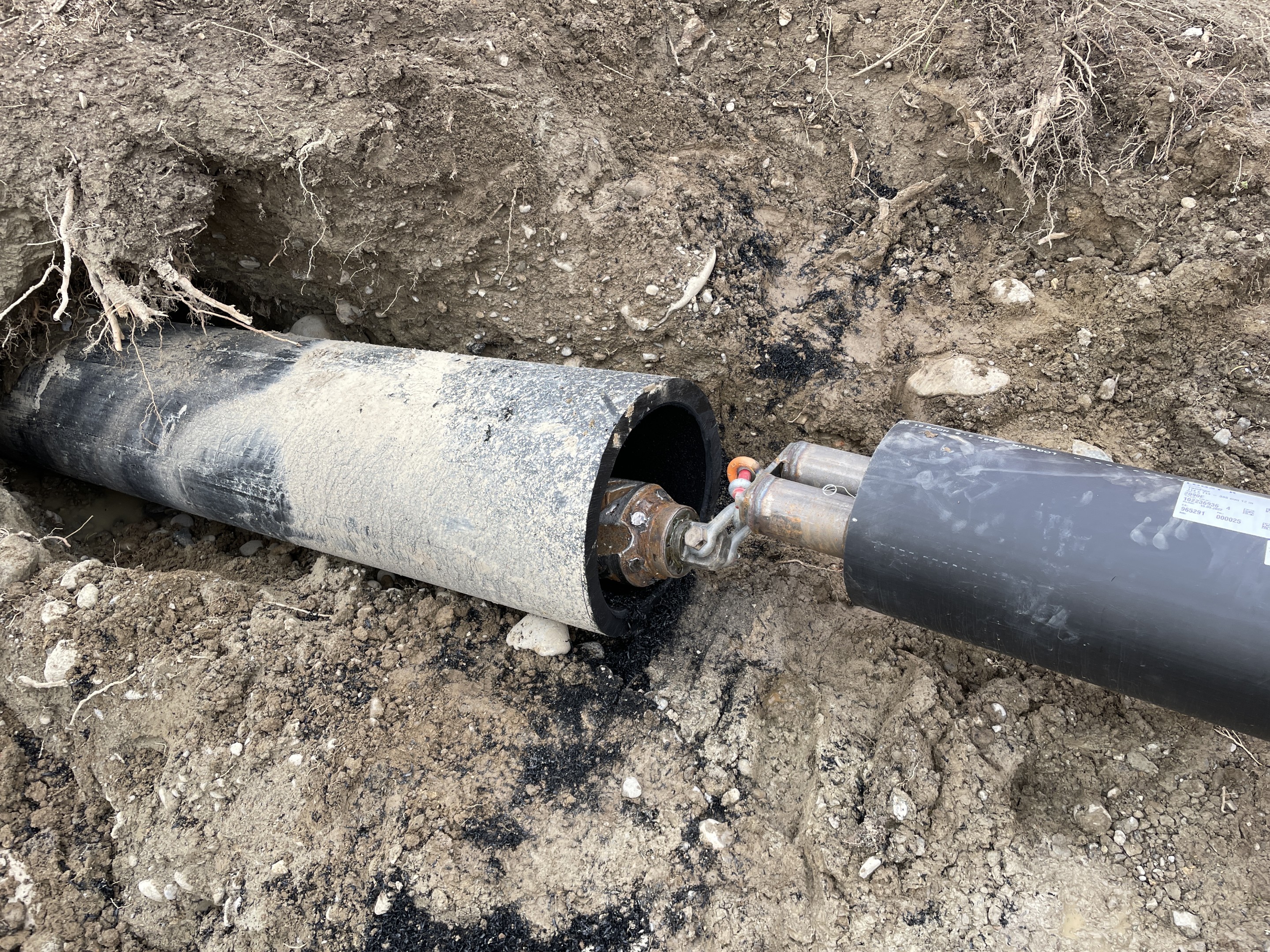

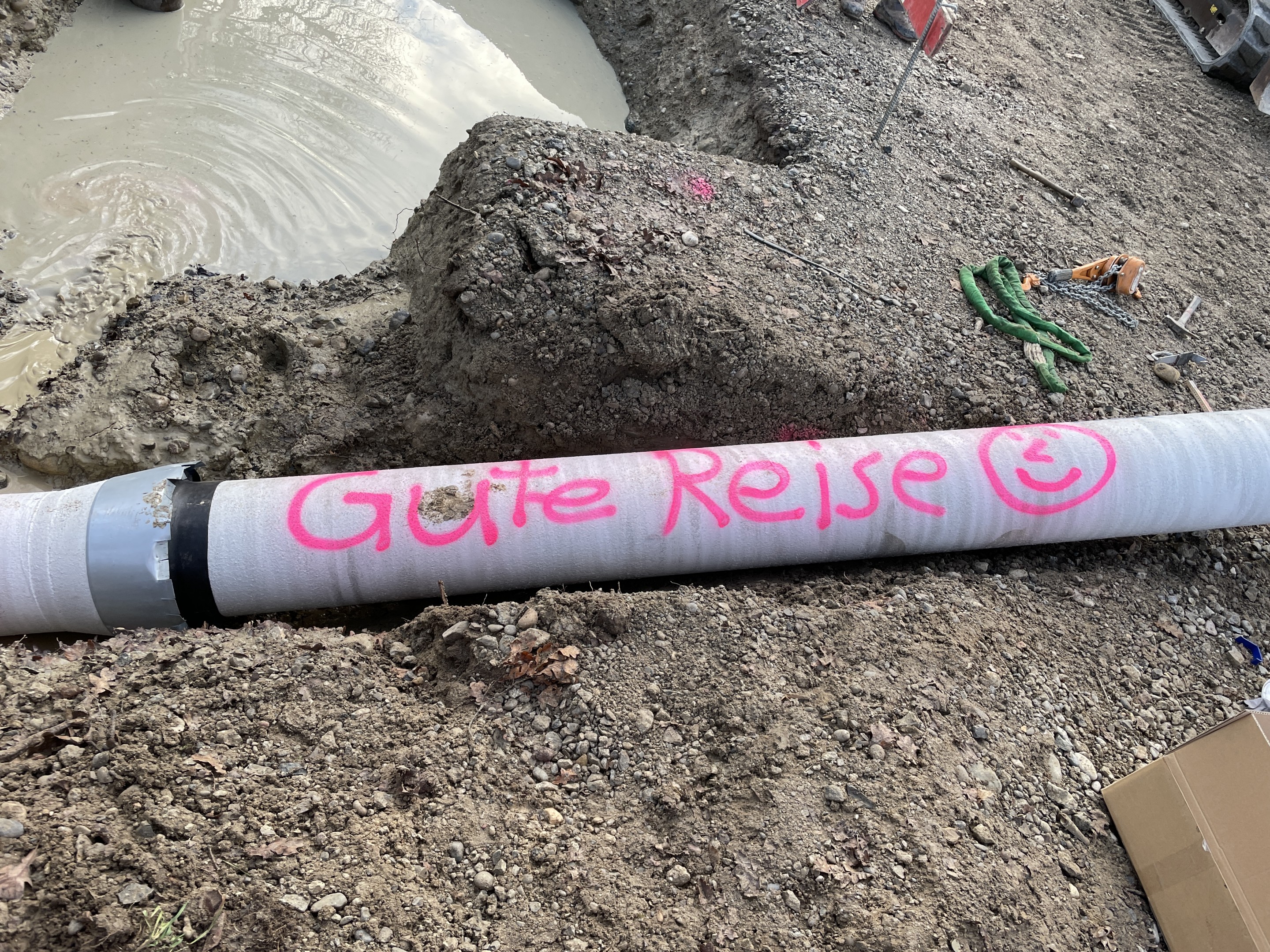

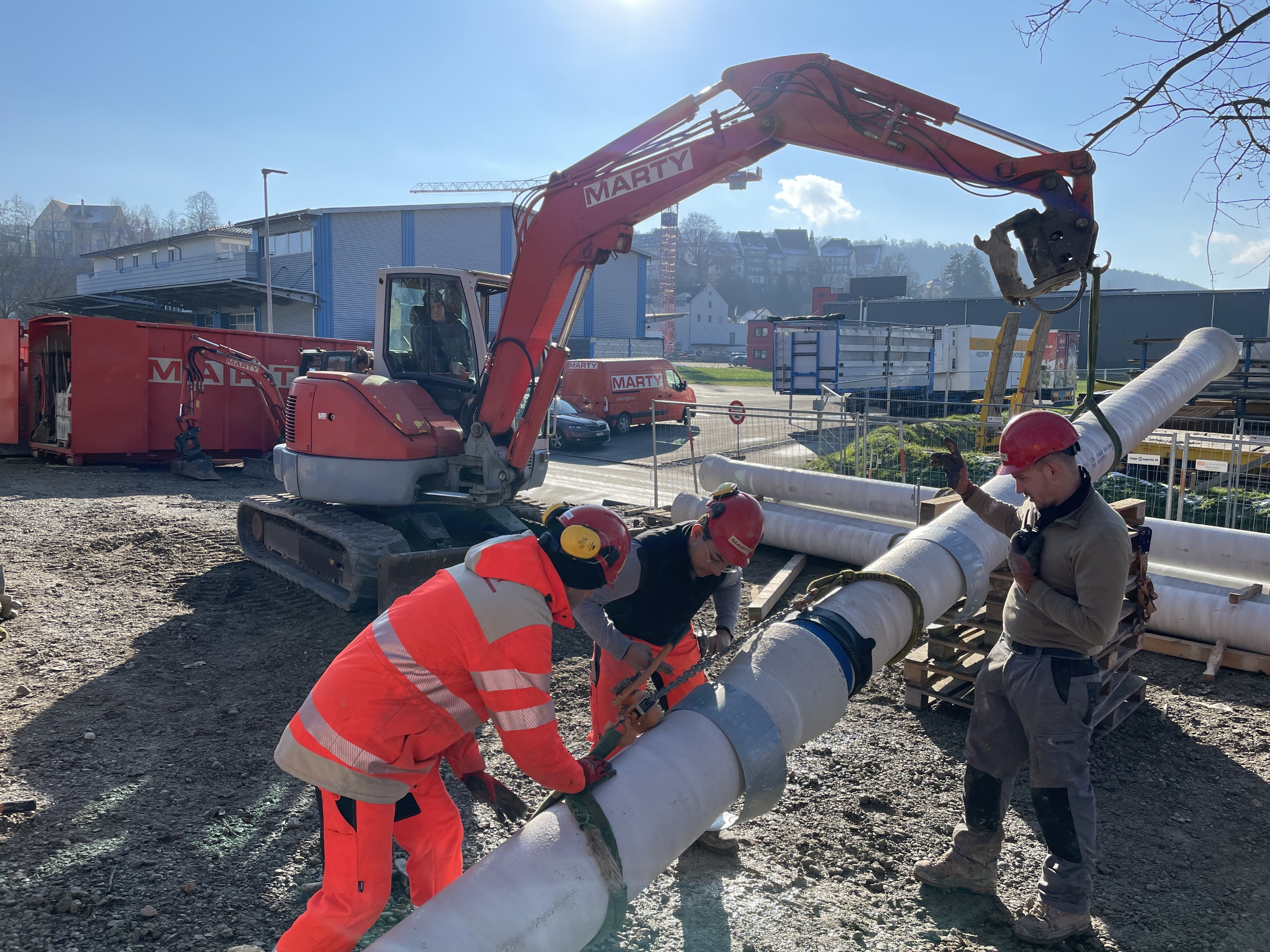

Einzug als
Rohrbündel
Mediumrohr
HDPE: PE 100, PN16, S5, 3x DN 180 mm

Fernwärme

Bohrmaschine
VM D80×100
Bohrlänge
108 m
Endaufweitung
700 mm
Unterquerung von
Fluss, Waldstück, Naturschutzzone
Vermessung
OverWalk
Geologie
Kies, weich, hart, Fels, Bohrung im Grundwasser
Gewerk
Fernwärme

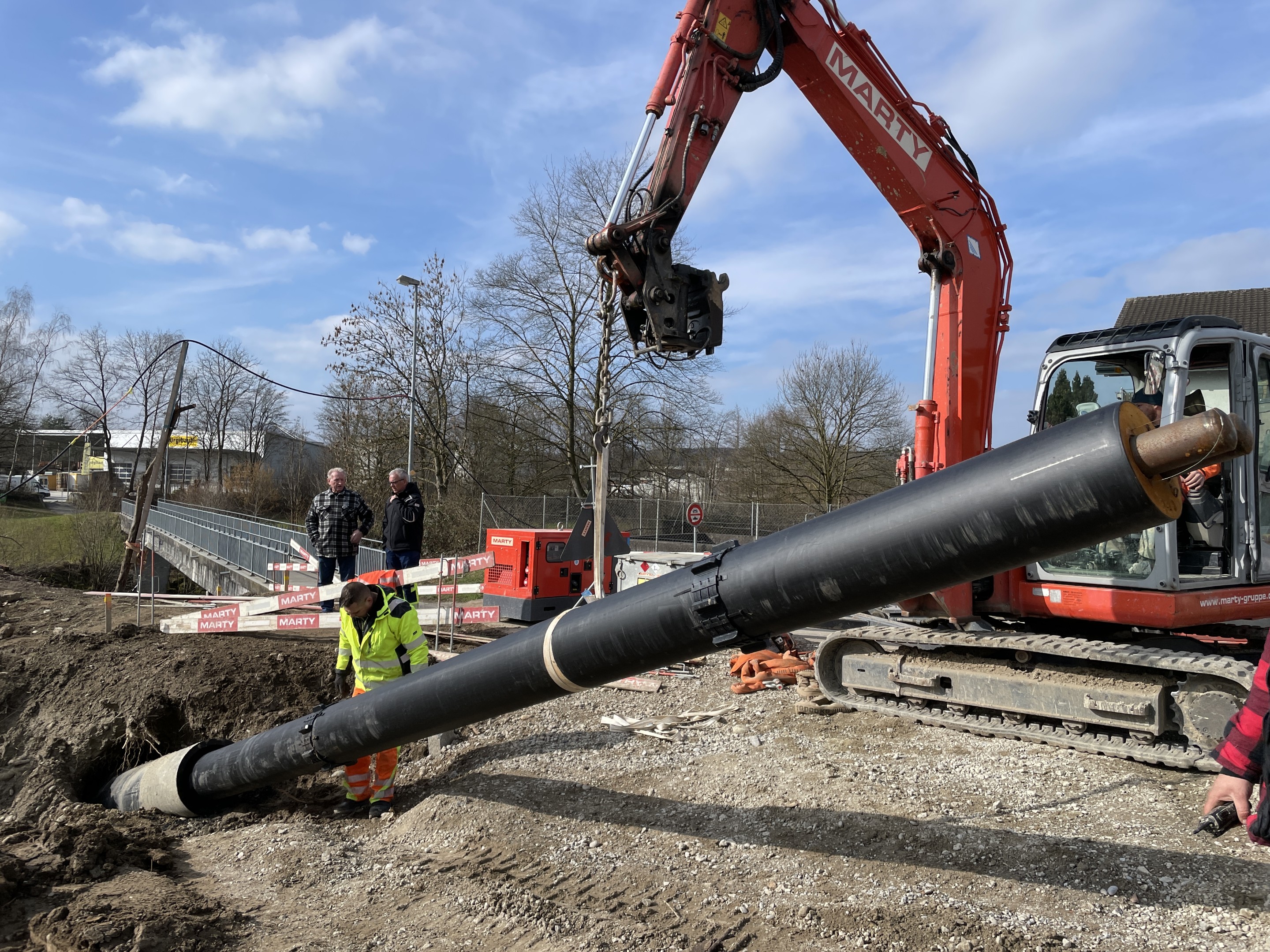

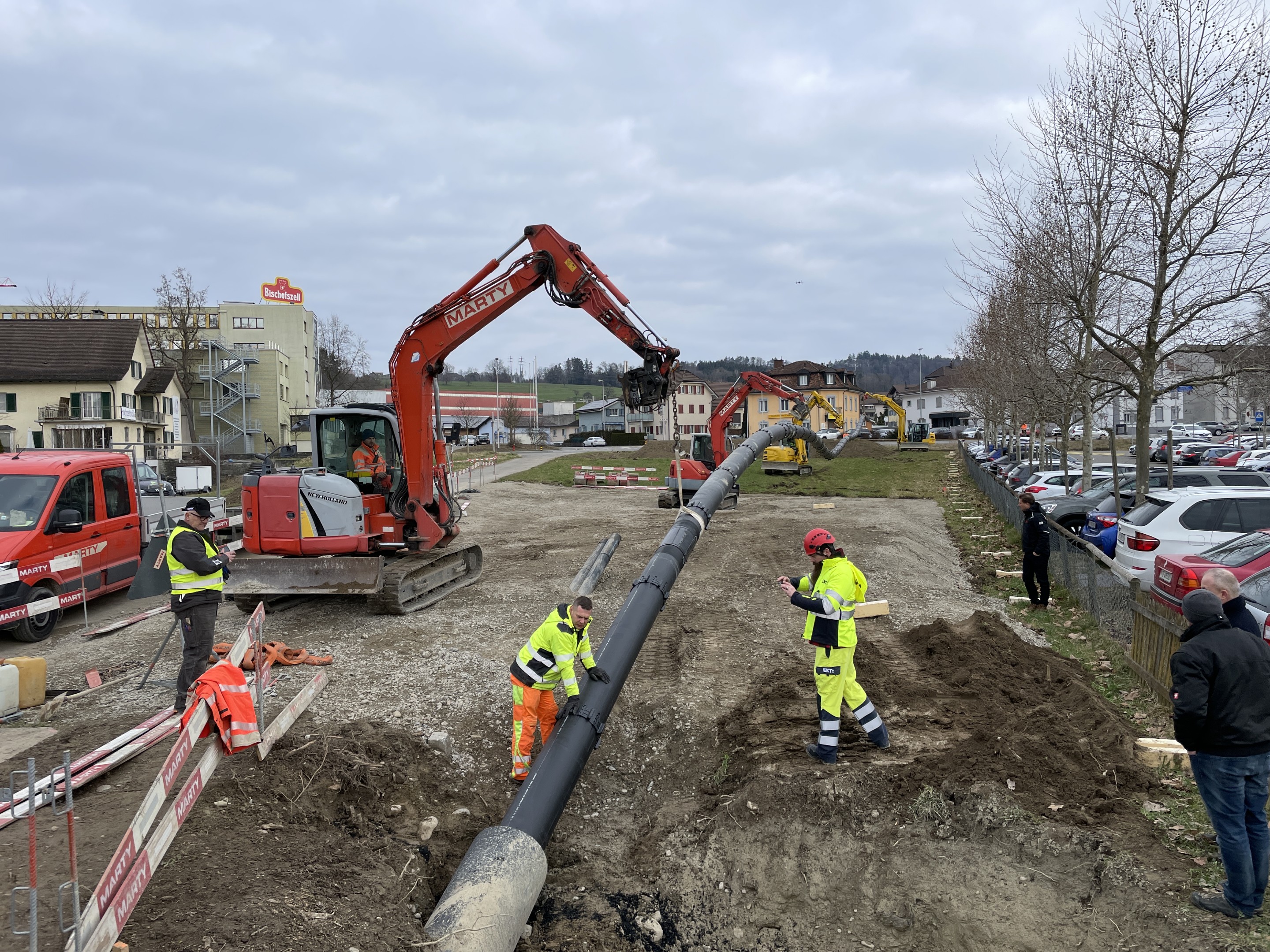

Einzug als
Einzelrohr
Mediumrohr
HDPE: Logstor TWIN DN 100/355

Wasser

Bohrmaschine
VM D80×100
Bohrlänge
118 m
Endaufweitung
500 mm
Unterquerung von
Fluss, Waldstück, Naturschutzzone
Vermessung
OverWalk
Geologie
Kies, weich, hart, Fels, Bohrung im Grundwasser
Gewerk
Wasser

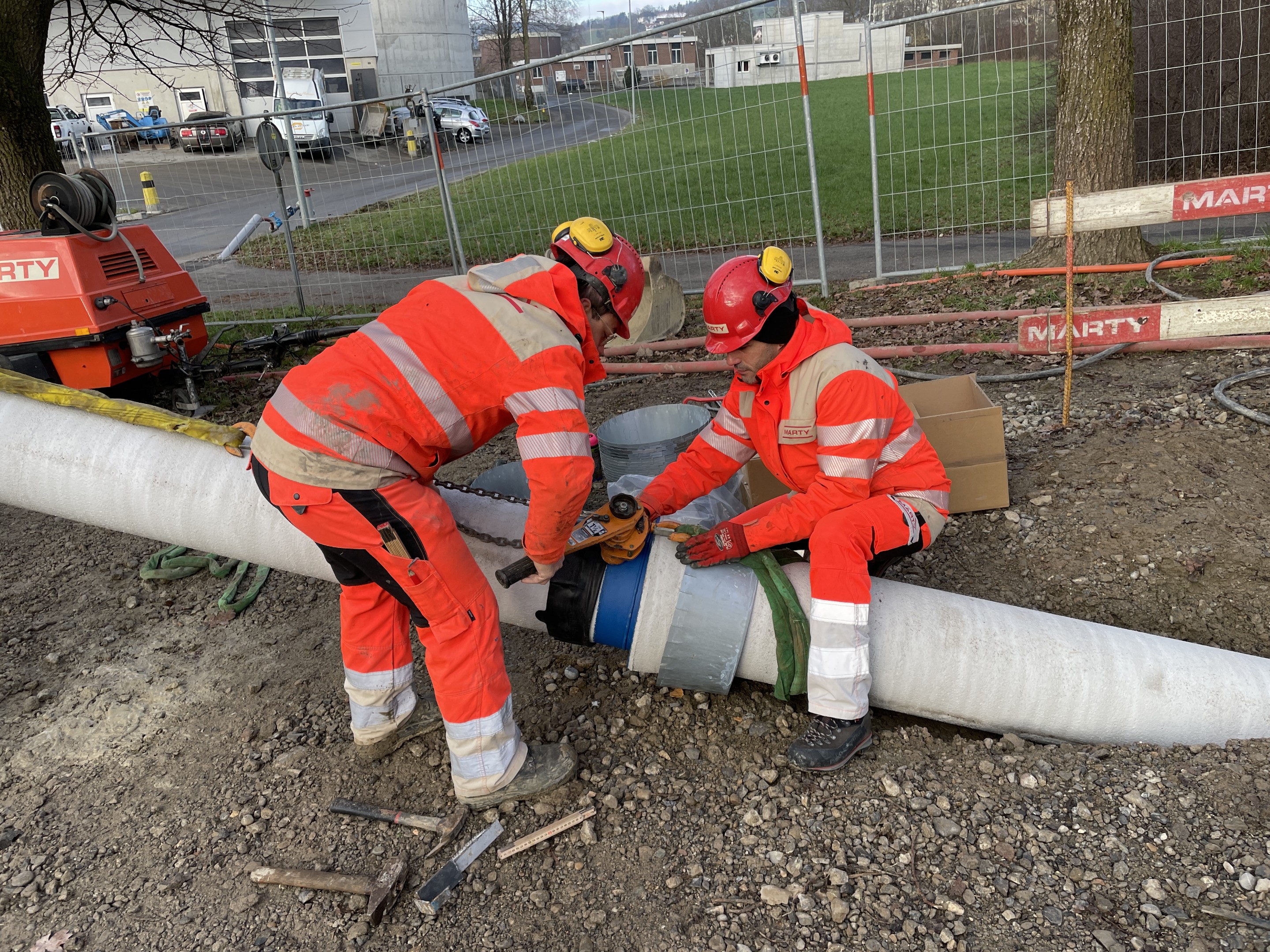

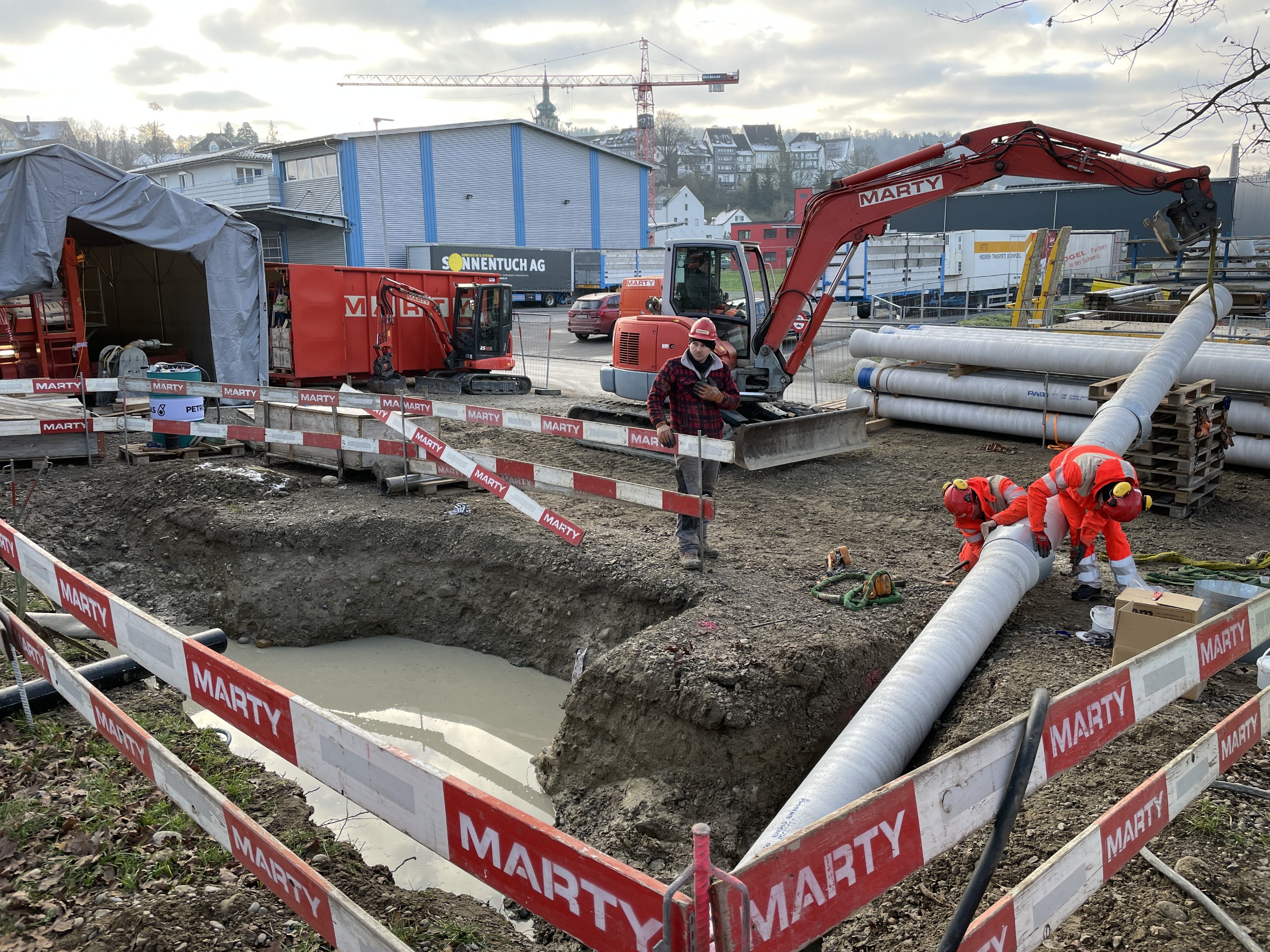

Einzug als
Rohrbündel
Mediumrohr
Guss: DN 300 mm
Ort
Bischofszell TG
Jahr
2023
Bauzeit
4 Monate
Abteilungsleiter
Werner Marty Jun.
Bauherr
Technische Gemeindebetrieb Bischosfzell
Hofplatz 1
9220 Bischofszell
+41 71 424 00 00
info@tgb.swiss
Ingenieur
Durena AG
Schanzeneggstrasse 3
8002 Zürich
+41 62 886 93 71
info@durena.ch
Bauleitung
Innoplan Bauingenieure AG
Rebenstrasse 54
9320 Arbon
+41 71 552 47 70
info@innoplanag.ch
