Horizontalspülbohrung 20kV Leitungen Steinenbach

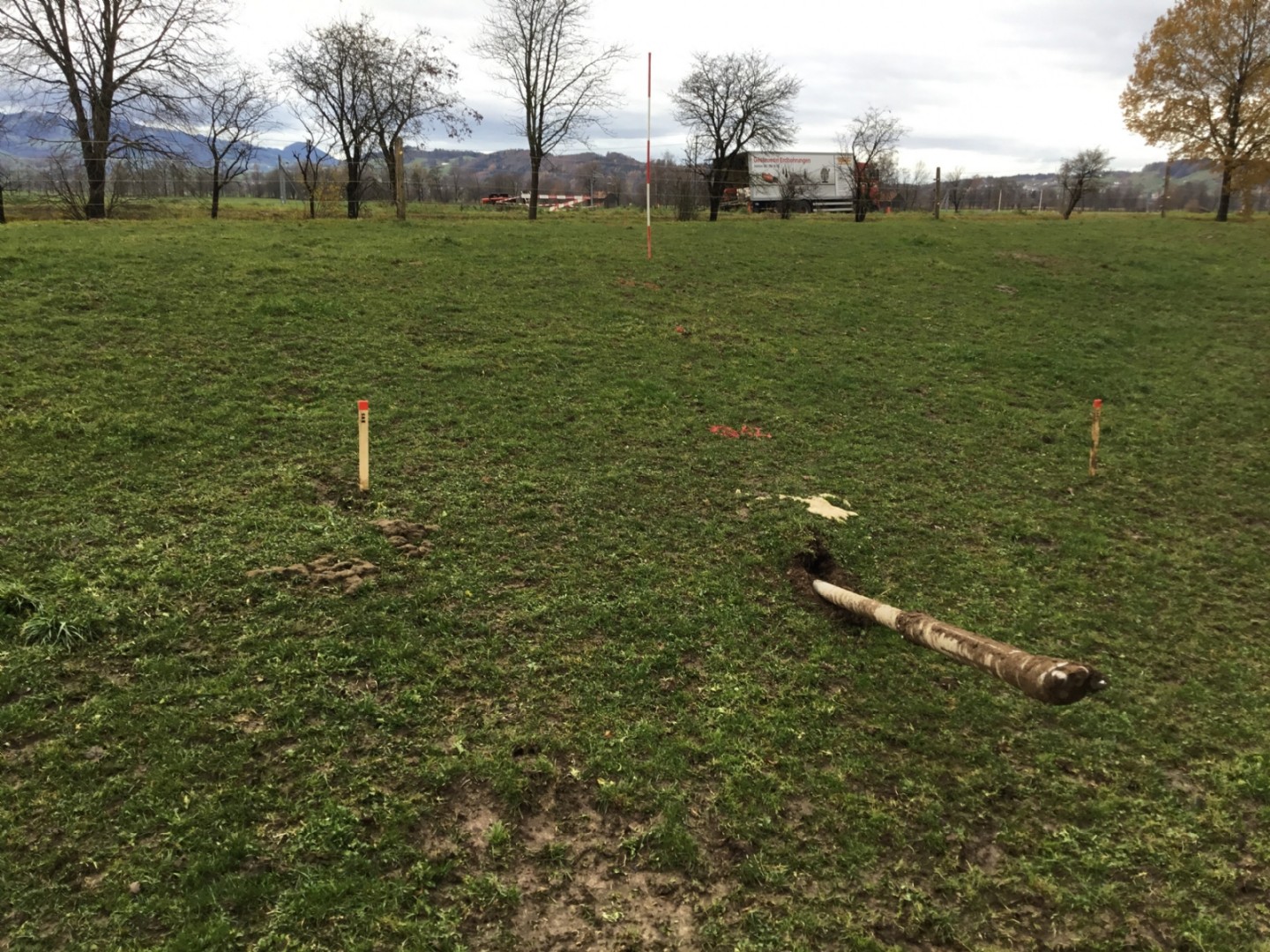

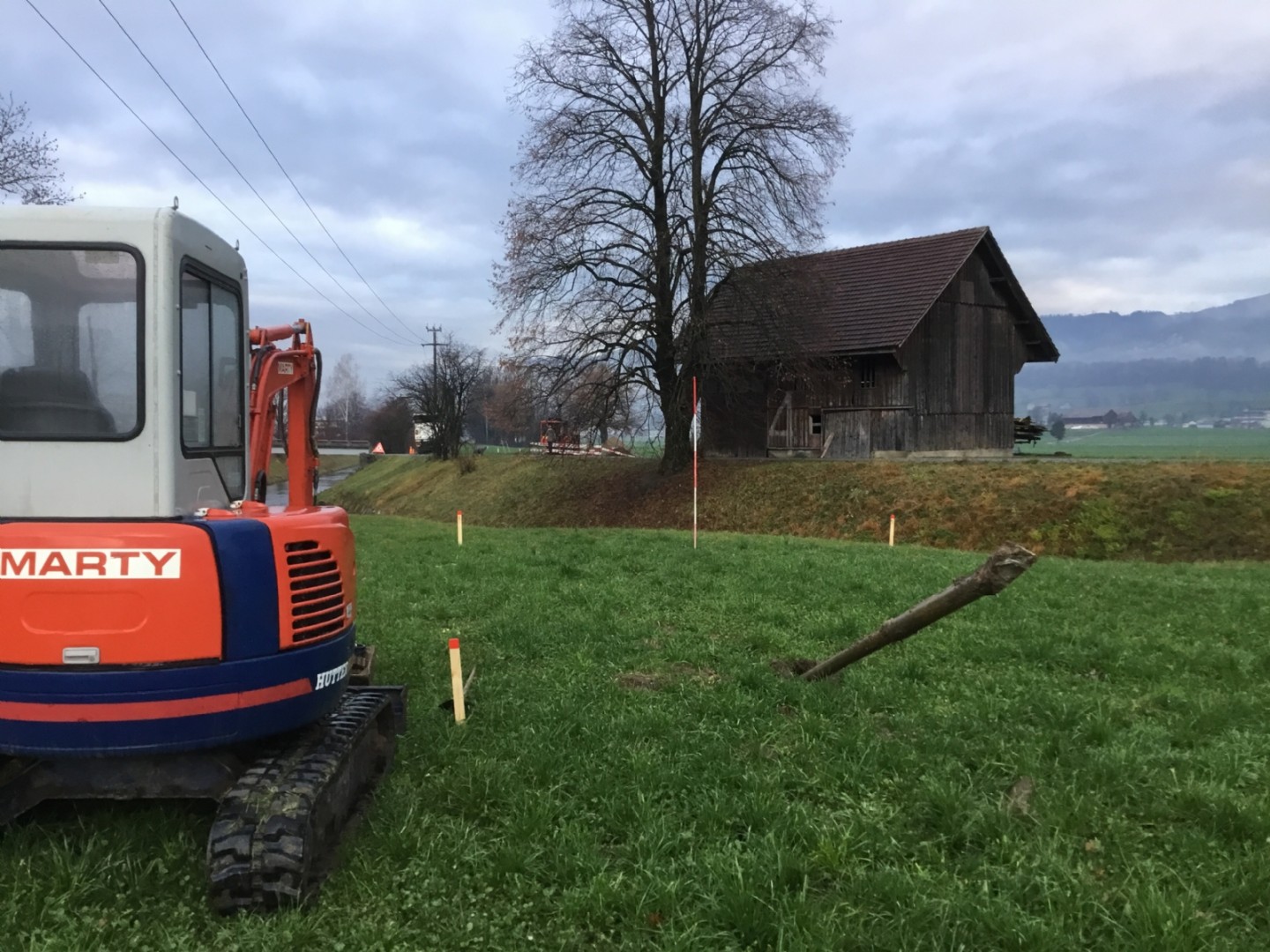

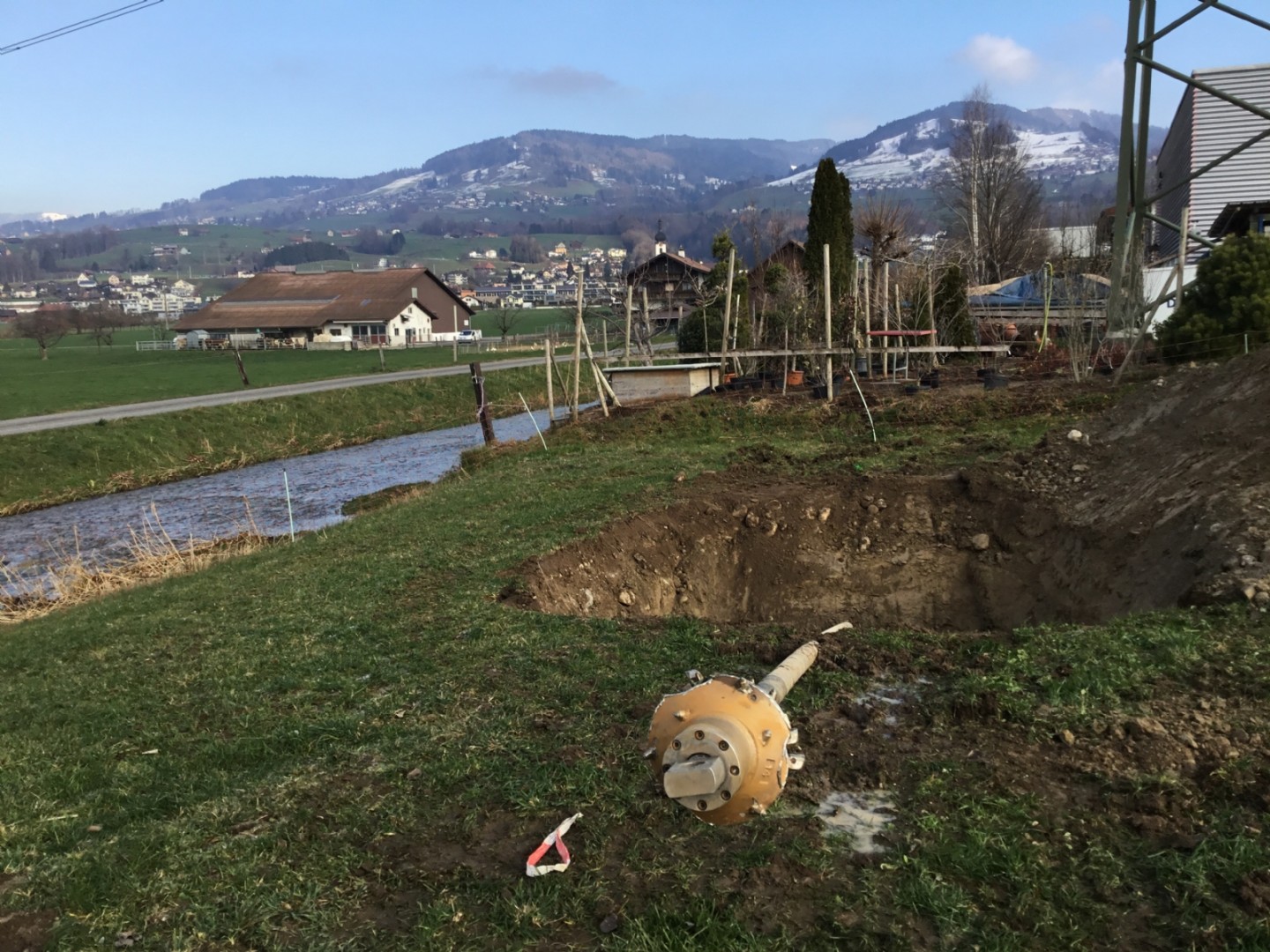

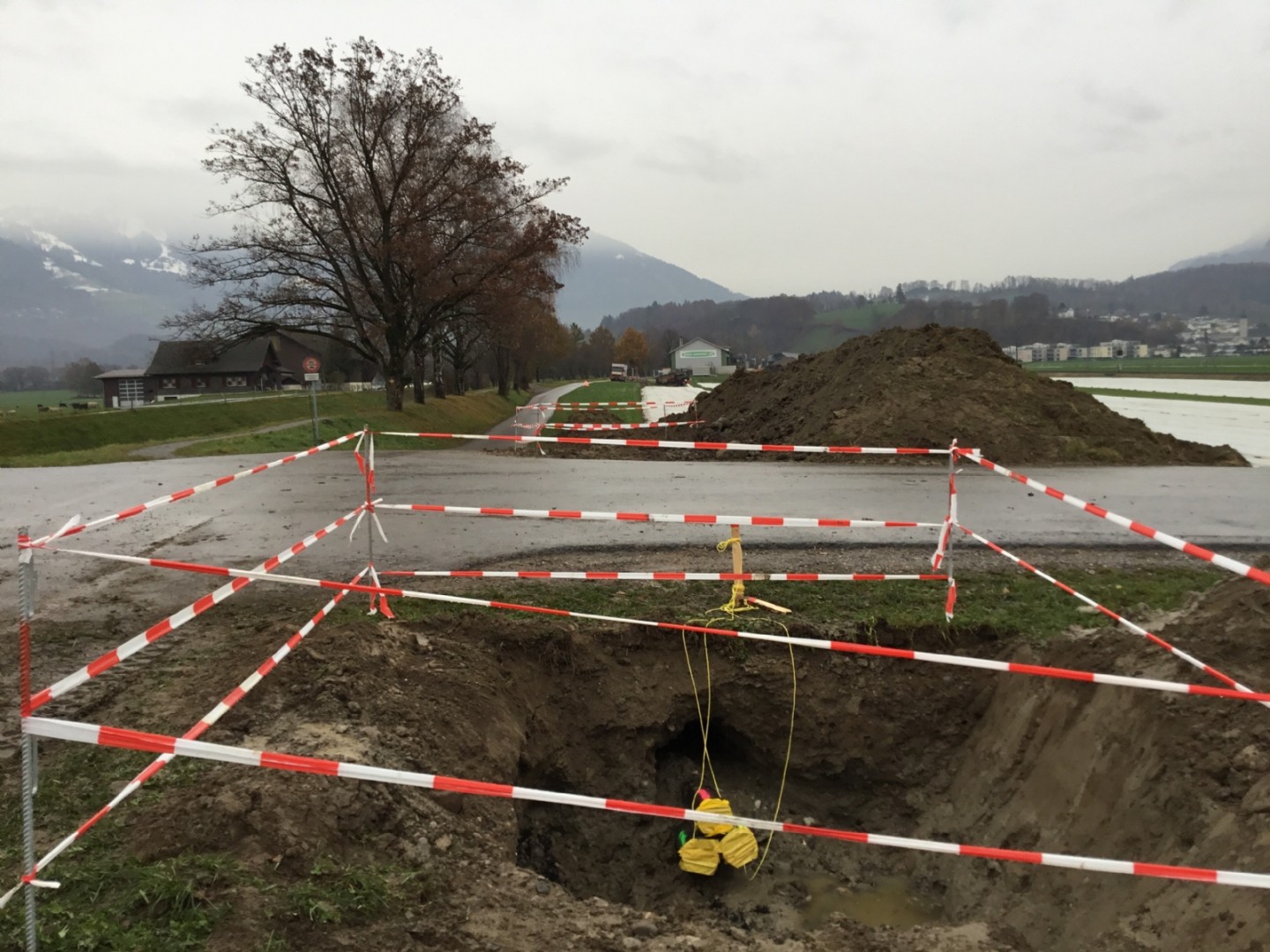

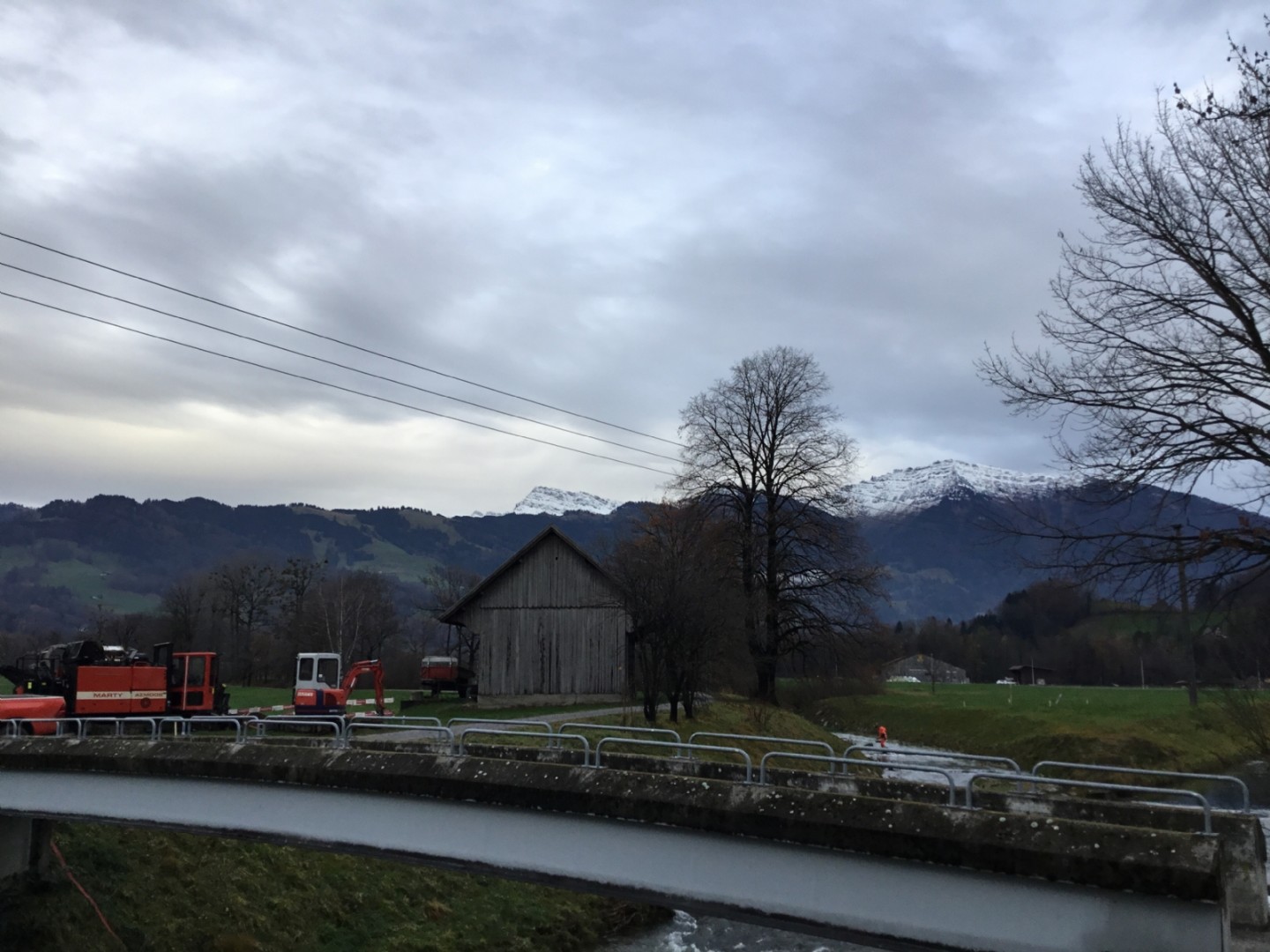

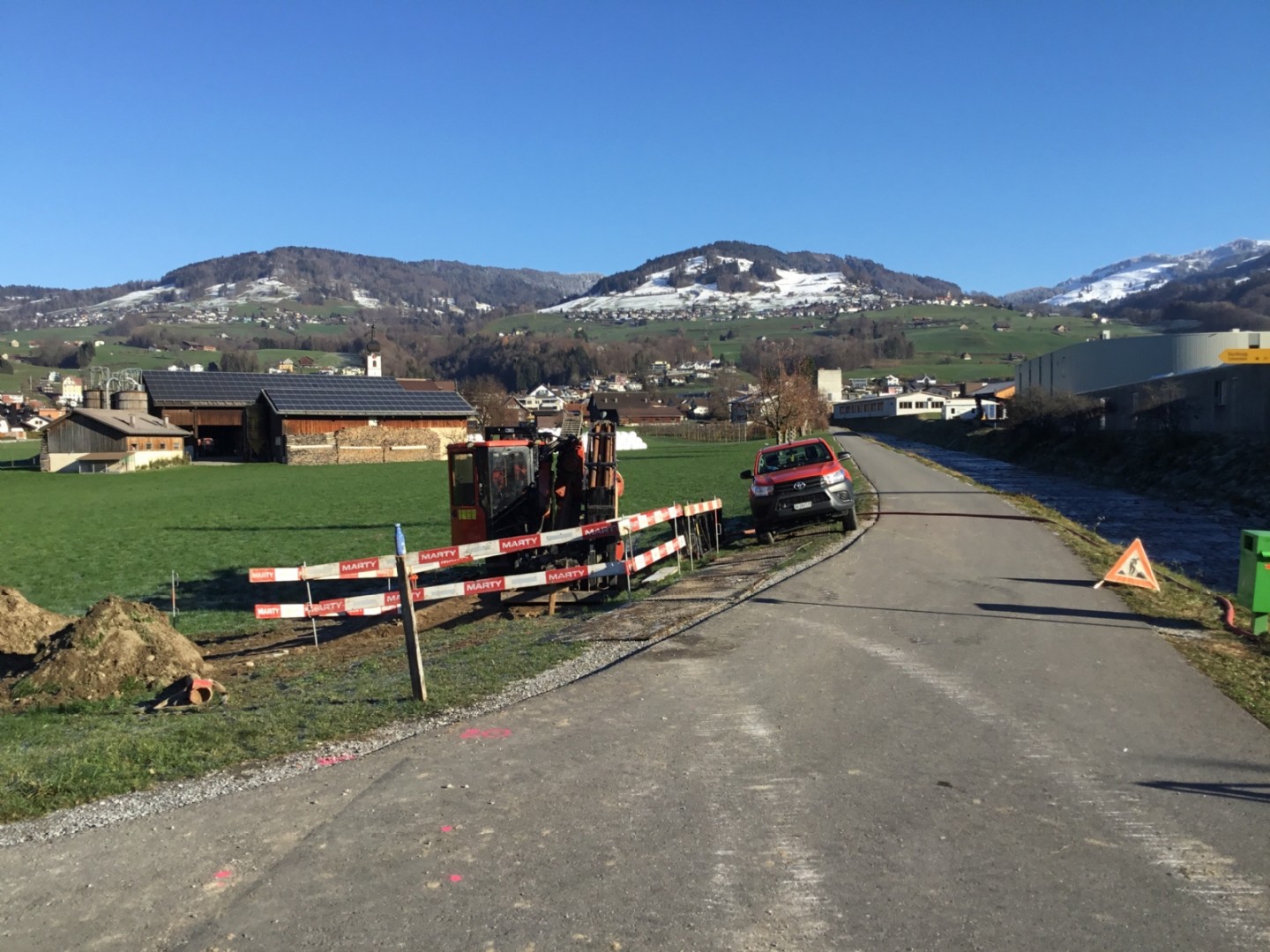

Wir haben für die SAK in Kaltbrunn sechs Spülbohrungen durchführen dürfen. Mittels Spülbohrverfahren mussten viermal ein Bach sowie zweimal die Strasse unterquert werden. Die Bohrungen haben Längen zwischen 30 und 210m. Insgesamt wurden 1'000m Rohre verlegt.

Hauptleistungen und Hauptmengen

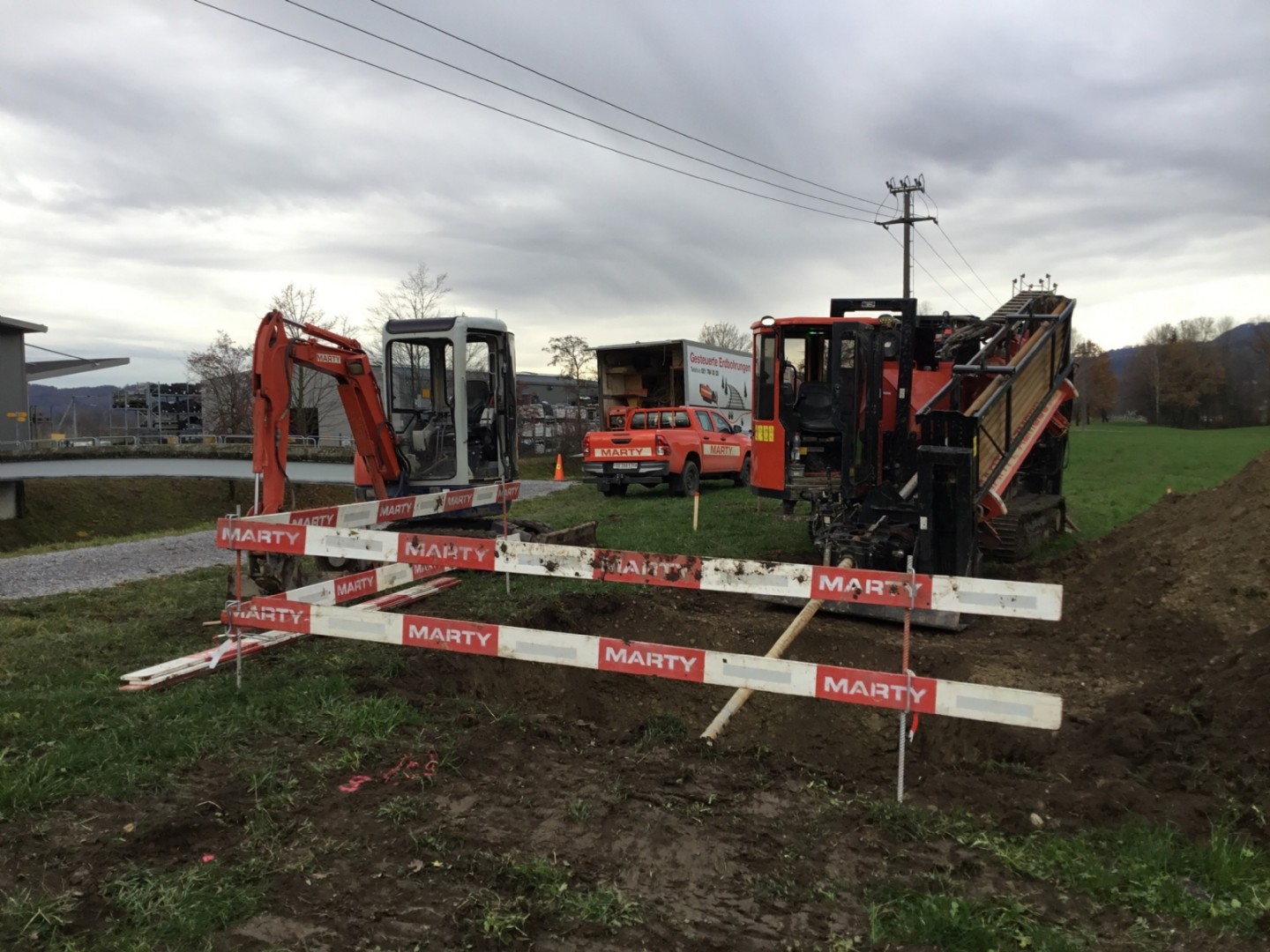

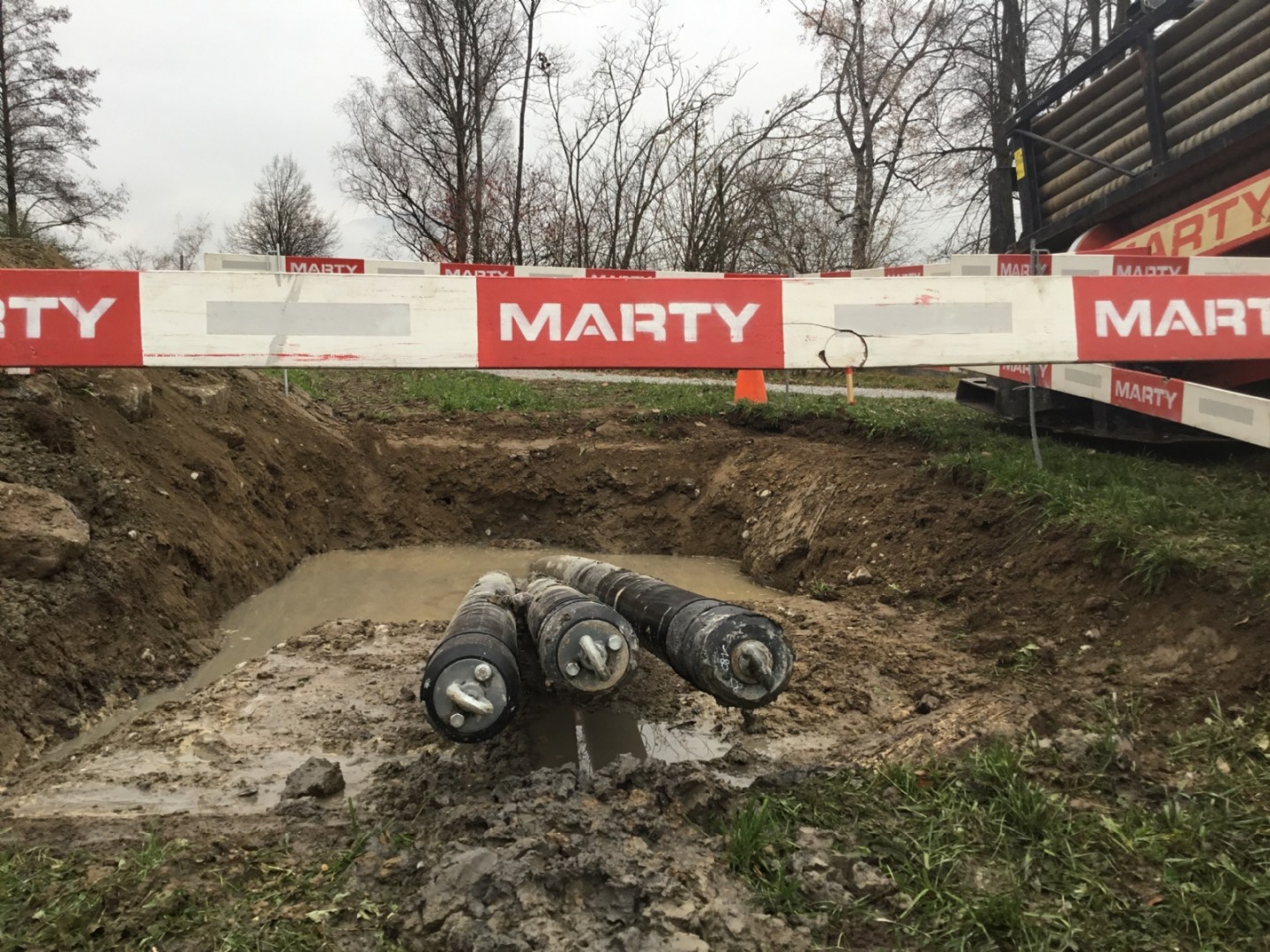

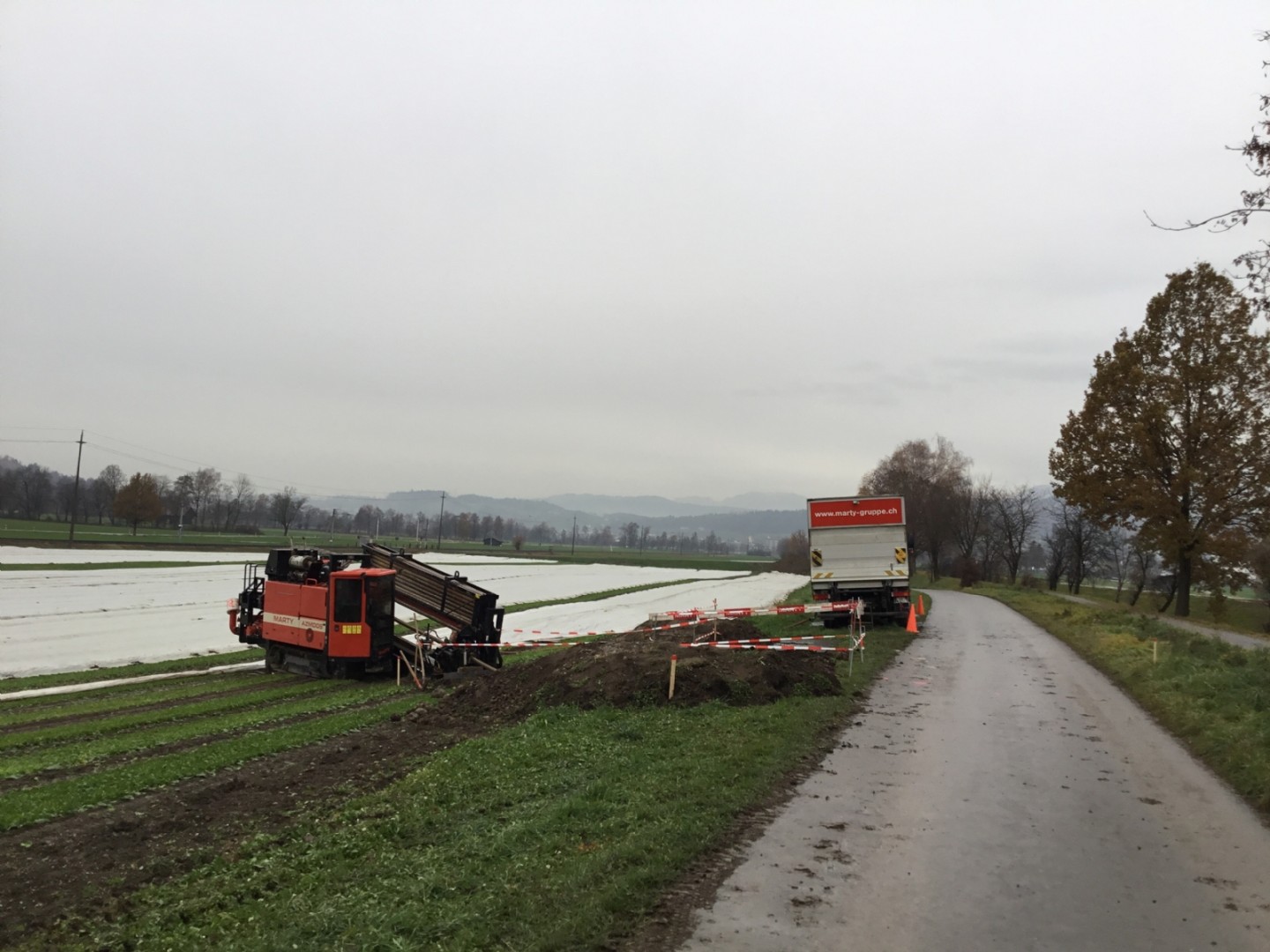

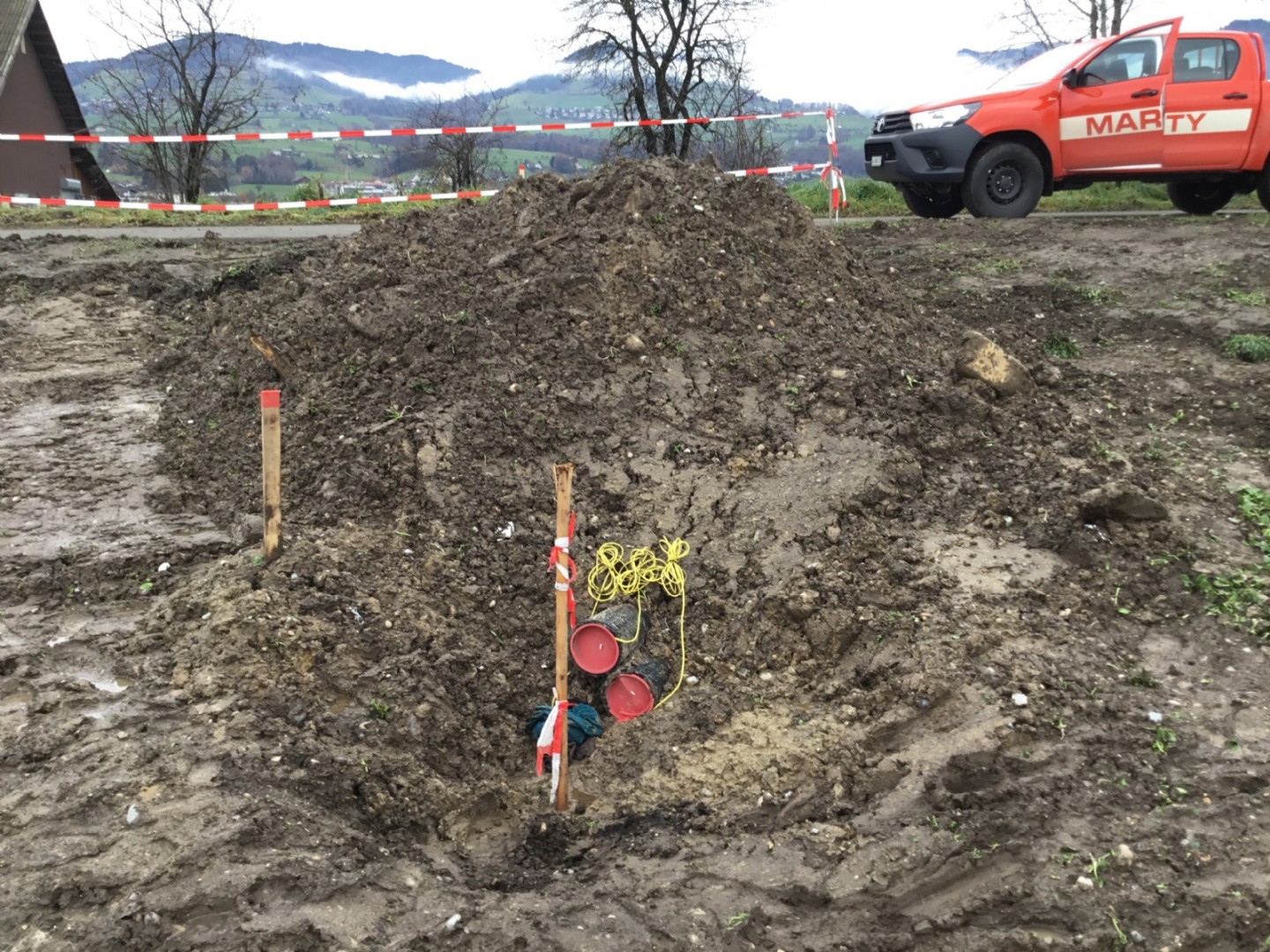

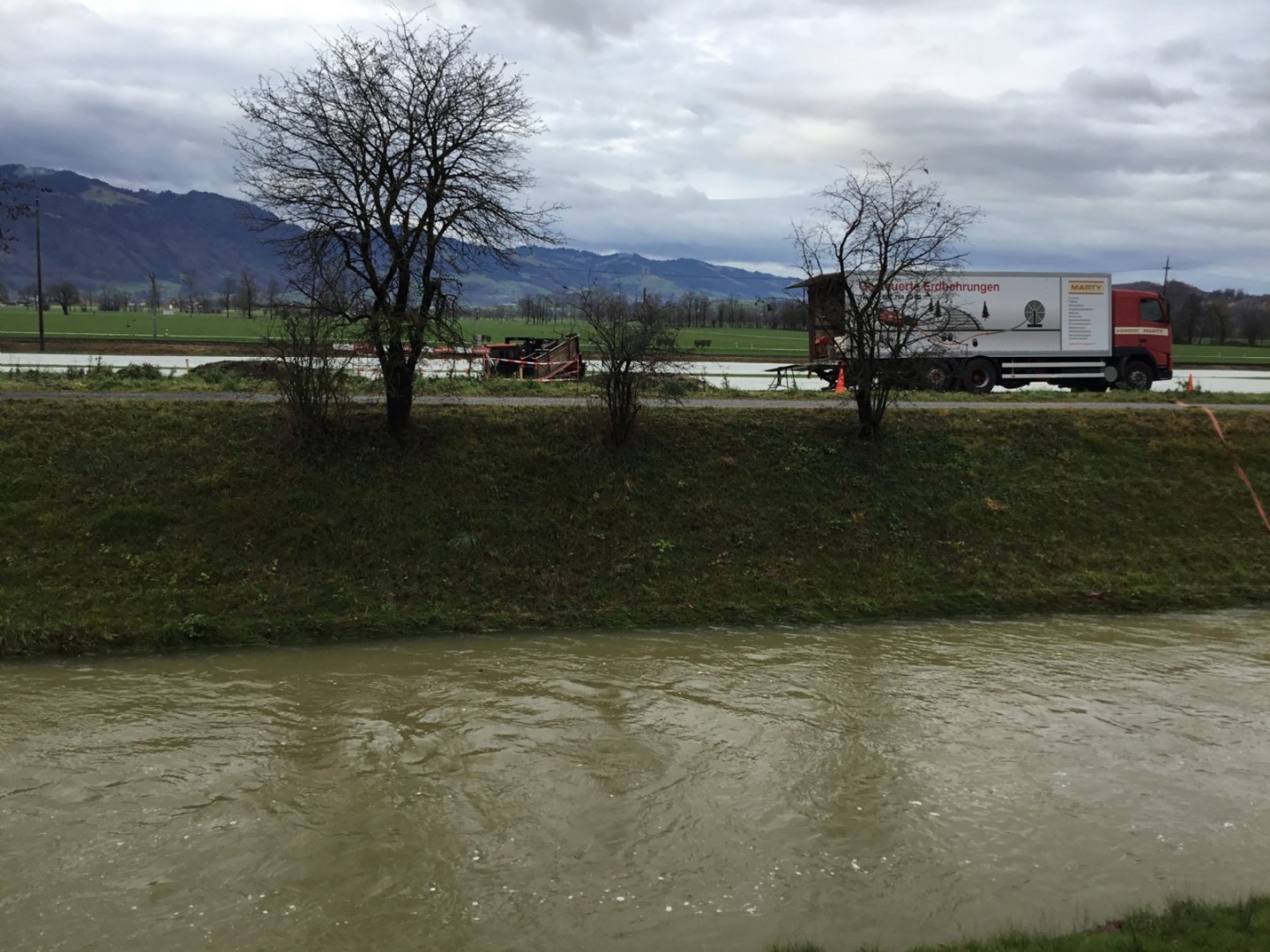

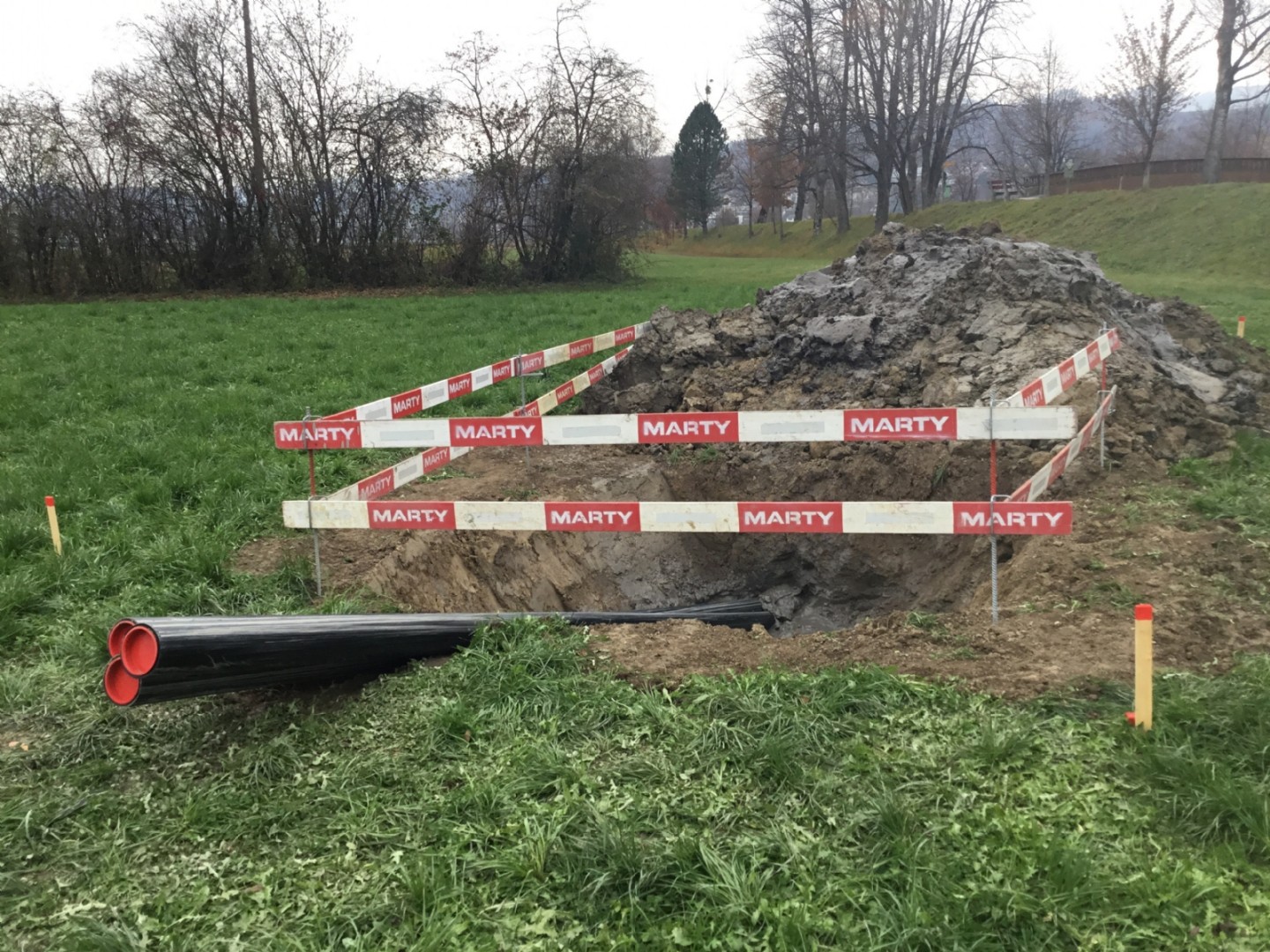

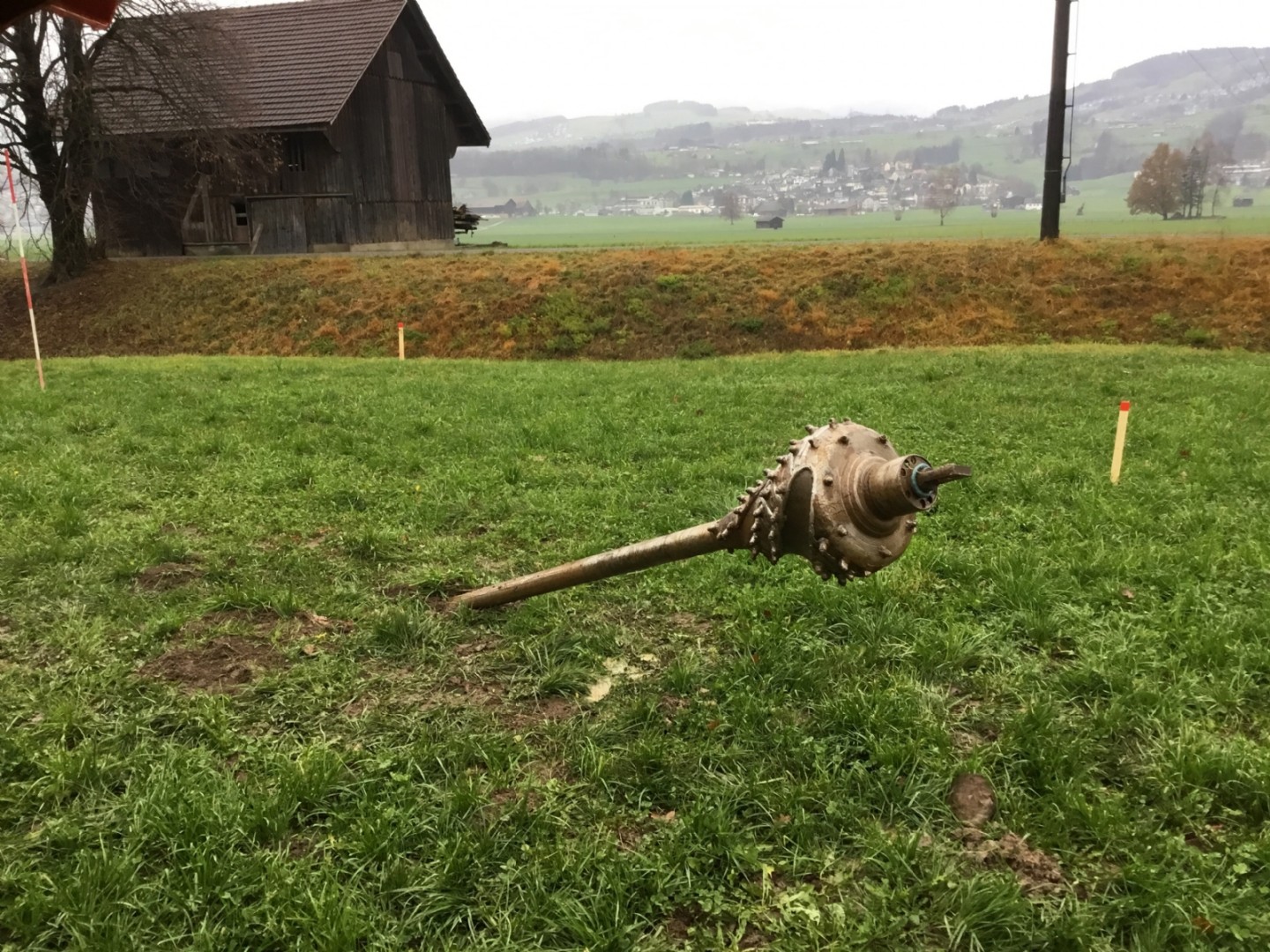

Bohrgerät: Vermeer D80x100 Series II, Bohrlänge: insgesamt 470m, Durchmesser Bohrung: 5 Bohrungen 550mm, 1 Bohrung 250mm, Produktrohr: 5 Bohrungen: 3x180mm, 1 Bohrung 1x180mm PE100 PN16, Bodenbeschaffenheit: Lehmig, kiesig, teils leicht grob, Unterquerung von: Bach und Strasse, mehrere Werkleitungen.

Arbeiten mit bodenkundlicher Baubegleitung BBB.

Ort
Kaltbrunn SG
Jahr
2018
Bauzeit
2 Monate
Abteilungsleiter
Werner Marty Sen.
Bauherr
SAK St. Gallisch-Appenzellische
Kraftwerke AG
Vadianstrasse 50
9001 St.Gallen
Bauleitung
SAK St. Gallisch-Appenzellische
Kraftwerke AG
Vadianstrasse 50
9001 St.Gallen
